Kavandamine

Mõisted

  • Gantti tabel – tabel, milles antakse ülevaade iga tööoperatsiooni alguse, lõpu ja kestuse ning nende omavahelise sõltuvuse kohta

Tööplaan

Enne toote prototüüpi valmistama asumist tuleb koostada töö­plaan. Selleks tuleb loendada kõik töö­operatsioonid ja panna need õigesse järje­korda. Iga tegevust tuleb vaadelda eraldi ja välja selgitada, mis peab olema tehtud enne selle konkreetse töö­operatsiooni algust. Iga toimingu juurde tuleb lisada, kui kaua see aega võtab (kestus). See, millistes ühikutes aega arvestada, oleneb tootest ja töö­protsessist.

Toote prototüübi valmistamise tööplaan

Tegevus

Etapp

Eelnev tegevus

Kestus (päev)

Toote visandamine

A

7

Profiilvaates visandi tegemine

B

A

1

Perspektiiv­vaates visandi tegemine

C

B

1

3D-kujutise loomine (CAD)

D

C

4

3D-kujutise parametri­seerimine (CAM)

E

D

1

Osade valmistamine

F

E

3

Osade viimistlemine

G

F

1

Osade termiline töötlemine

H

G

2

Toote proto­tüübi kokkupanek

I

F, G, H

5

Vastus: päeva.

Küsimused

  1. Põhjenda, miks tuleb toodet teha ette­antud etappide järje­korras.

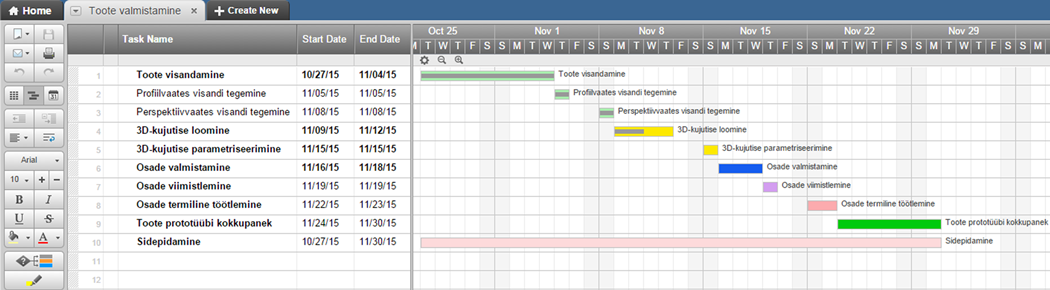

Gantti tabel

Gantti tabel sisaldab töö­operatsioonide järjestust, kuu­päevi ja kestust, samuti võib see kajastada töö­vahendite hulka ja kasutamise korda. Gantti tabelit võib kohendada vastavalt vajadusele. Näiteks võib määratleda ajalise kestuse päevades, nädalates, kuudes vms. Töö­operatsioonide juurde võib lisada selle algus- ja lõpu­kuupäeva, vastutajate nimed või muu, mis konkreetse projekti puhul on oluline. Tabelist on näha, kui kaua iga ülesande tegemiseks on aega ning mida tehakse ühel ajal.

Küsimused

  1. Kuhu võiks sinu arvates märkida iga ülesande eest vastutava isiku nime?
  2. Miks tuleb sidet pidada kogu projekti jooksul?
Kliki ja loe pildilt.

Näpunäiteid projekti tegemiseks

Kuidas kavandada toote valmistamisprotsessi?

  1. Pane ükshaaval kirja kõik, mida tuleb toote valmistamisprotsessis teha.
    Tegevuse järjekorrale ära praegu tähelepanu pööra.
  2. Koosta tööplaan, selleks pane kõik tegevused õigesse järjekorda.
  3. Lisa tööplaani iga tööprotsessi kestus.
  4. Koosta toote prototüübi valmistamise kohta Gantti tabel.
